بكلمات بسيطة

Cross-border facade delivery requires one coding chain from approved drawings through panel schedules, QA records, packing lists and installation documents, so the site team can trace every component to an approved decision.

بيانات القرار

ross-border facade delivery control points

Control pointRequired outputRelease ownerFailure prevented
Design freezeApproved drawings, criteria and interfacesClient and appointed reviewersFabricating superseded assumptions
Production traceabilityPanel schedule, material and QA referencesFacade manufacturerMixing revisions or unidentified parts
إطلاق الشحنةPacking list, photographs and documentsCommercial and technical representativesUnverified or poorly sequenced dispatch
Site handoverSurvey, storage, lifting and inspection readinessMain contractor and installerDamage, misplacement and installation delay
Each gate protects the next party in the delivery chain.

انتقل لأسفل للأمام لكي تقارن كل الأربع أعمدة على الهاتف المحمول.

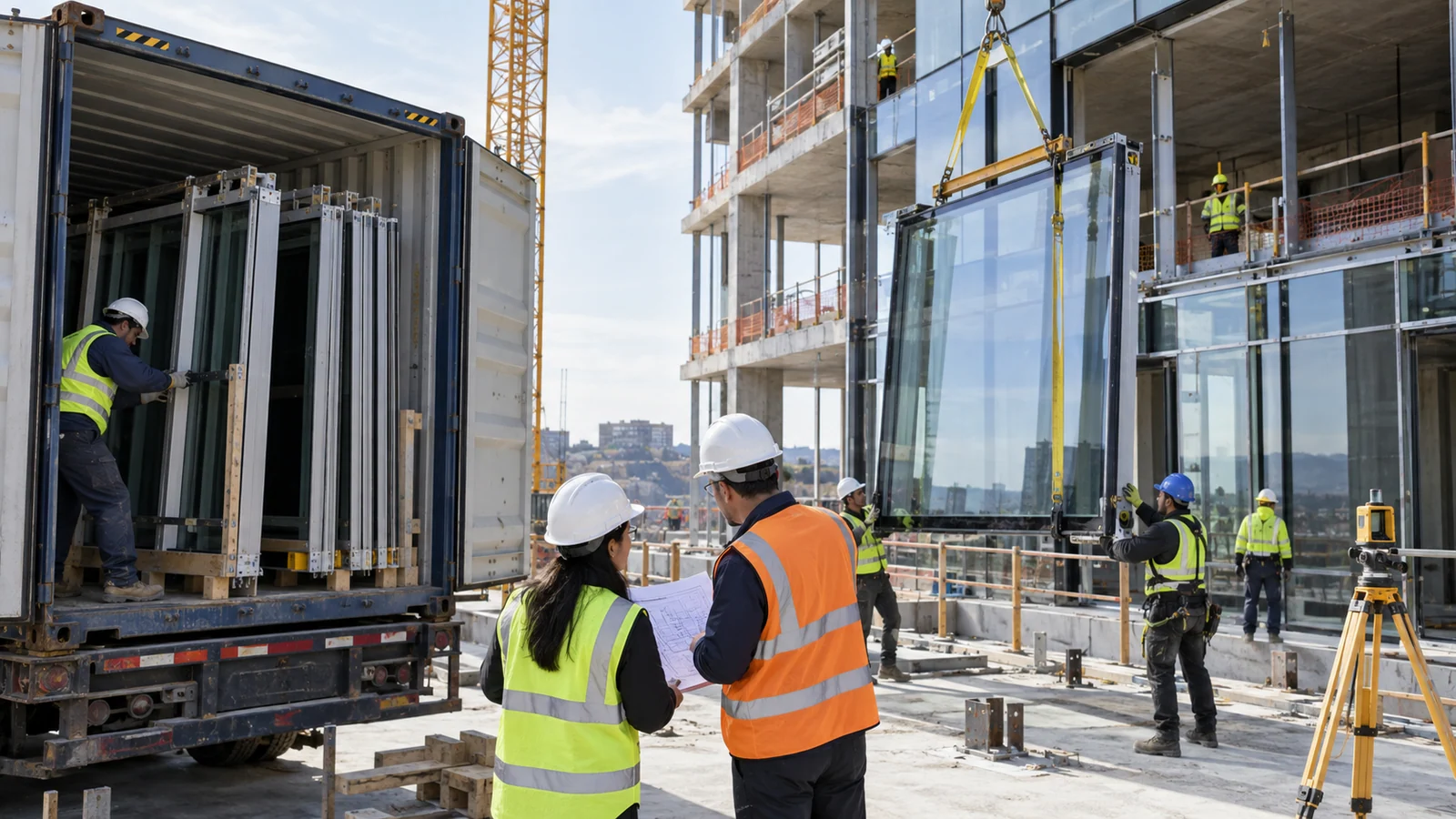

Installation team receiving sequentially packed curtain-wall panels while engineers check the first panel against site control
Panel identification and packing order should reflect the elevation, level and bay sequence the site will actually build.

Freeze the right information

An export facade becomes predictable when geometry, performance criteria, finishes, interfaces and approvals are frozen before fabrication. Shop-drawing approval is not an administrative signature; it is the point where decisions become material, glass and machining instructions.

The installer should review the interface and setting-out information at this stage because the cheapest site problem is the one removed from the drawing.

Turn drawings into a production system

Panel schedules, component identities and revision control connect the approved drawing set to procurement and machining. The same references should appear on fabrication records, packaging and installation documents.

That chain prevents a late revision from becoming a mix of old and new parts inside the same container.

Make QA travel with the shipment

Remote projects need evidence that survives the distance between factory and site. Dimensional checks, material records, finish batches, glazing records and photographs should remain tied to identifiable panels or lots.

A clear dossier helps the client review progress before each stage of cross-border facade delivery, and gives the site team a reference when questions arise during installation.

Pack in installation order

Crates and racks should follow the sequence the site intends to build: elevation, level and bay. Packing lists must use the same names as the panel schedule so the crew does not translate between three coding systems.

The load plan should also respect what must remain accessible first, which components are fragile and which small parts would stop an entire elevation if misplaced.

Write the site boundary before shipping

The contract must name who imports, stores, surveys, sets out, installs, seals interfaces, provides access equipment and signs local approvals. T1 supply, T2 supervision and T3 installation are different scopes, not informal variations of one promise.

A responsibility matrix protects both sides and makes site support faster because every question has an owner.

ملف قرار المشروع

Use one release register from design to site

Create a release register that joins the drawing list, quantity schedule, procurement status, production batch, inspection record, crate and installation location. Each release should identify the approved revision, affected elevations or bays, materials authorised and open exclusions. This prevents a superseded detail from surviving inside a purchase order or a later drawing comment from being applied to only part of the quantity.

Give the client and installer access to the same status language. Terms such as submitted, reviewed, approved, approved with comments, released for procurement and released for fabrication must have agreed meanings. Comments that affect performance, geometry or quantity should close before release; minor drafting comments can be tracked separately. When progressive releases are necessary, keep a clear boundary between packages and assess how a change in one package affects interfaces with the next.

At shipment, the register becomes the handover index. Panel and crate codes, weights, centres of gravity where needed, packing photographs, inspection status, spares and installation documents should trace back to approved information. On site, receiving checks and non-conformance records should use the same identifiers. This shared chain shortens technical queries and makes warranty investigation possible because the team can reconstruct which decision, material batch and inspection record belong to the installed location.

Archive the register with the as-built drawing set rather than closing it at the end of cross-border facade delivery. Site substitutions, approved repairs and replaced parts must return to the same record if the final handover is to describe the installed facade accurately.

افتتاح ملعب رياضي منحني في بوتسوانا مع جدار زجاجي وبوابة ثلاثية الأبعاد من الألومنيوم ضد سماء زرقاء مشرقة
أدلة المشروع المنفذة

متحف بوذات الرياضي

موقع رياضي وثقافي كبير بحجم متوسط يضم حوالي 8 000 مقعد، تم تصميمه كمنطقة بارزة إقليمية في بوتسوانا. وكان من الضروري أن يجمع الواجهة بين واجهة زجاجية شفافة وحديثة مع ألواح حديدية ثلاثية الأبعاد جريئة، وذلك في حدود ميزانية توازن بين التكلفة والأثر المرئي.

الموقع
غابورون، بوتسوانا
منطقة الواجهة الخارجية
5 200 متر مربع
البرنامج
28 أسبوعًا من المصنع
النظام
سياج الحائط المقوى
فتح سجل المشروع

الصور كافية لبدء العملية.

ابدأ بالتقرير المفيد الأدنى.

للحصول على إجابة خاصة بمشروع معين، أرسل المعلومات المتاحة الآن. سنحدد العناصر الأساسية المفقودة بدلاً من طلب منك إكمال التصميم قبل أول محادثة. وفي حال عدم توفر الرسومات، فإن الصور العريضة والأبعاد الأولية كافية لبدء العملية.

  • رسومات أو صور وموقع المشروع المعتمد
  • الكميات التقريبية وأحجام الوحدات وسلسلة الإطلاق
  • تاريخ التسليم المطلوب والميناء المقصود أو الطريق الداخلي
  • افتراضات المستورد والتخزين والرفع والوصول
  • فريق التثبيت المحلي وخدمة الدعم المطلوبة لـ T1 أو T2 أو T3

ملخص القرار

الضروريات

  • Use one coding system from drawing to installation.
  • Photograph crates before and after loading.
  • Confirm storage and lifting before dispatch.
  • Keep technical response routes open during erection.

Distance is manageable when the information chain is stronger than the physical journey. The cross-border facade delivery package should let the site team connect each item to an approved decision and know exactly where to ask when reality differs from the drawing.
